زمان سررسید تجهیزات ماهیگیری OEM: نحوه برنامه ریزی تولید و تحویل

Sep 13, 2026 پیام بگذارید

برای برندهای ماهیگیری، واردکنندگان و عمده فروشان، دانستن اینکه تولید "30 تا 45 روز" طول می کشد، برای برنامه ریزی سفارش OEM کافی نیست.



جدول زمانی واقعی پروژه همچنین ممکن است شامل تایید مشخصات، توسعه نمونه، آزمایش محصول، تجدید نظر، منبع یابی قطعات، تولید انبوه، بازرسی کیفیت، بسته بندی و حمل و نقل بین المللی باشد.



یک راه بهتر برای برنامه‌ریزی سفارش لوازم ماهیگیری OEM این است که از تاریخی که به محصولات تحویل می‌خواهید-به عقب کار کنید، نه فقط از تاریخ راه‌اندازی برنامه‌ریزی‌شده.



برای بسیاری از محصولات استاندارد لوازم ماهیگیری، تولید انبوه ممکن است تقریباً 30 تا 45 روز پس از تأیید تمام جزئیات تولید طول بکشد. میله‌های ماهیگیری سفارشی، قرقره‌های ماشین‌کاری شده CNC، قالب‌های جدید و پروژه‌هایی که شامل اجزای خاص هستند ممکن است به زمان قابل توجهی بیشتری نیاز داشته باشند.



تمایز کلیدی ساده است:



زمان تولید تنها یک بخش از کل زمان اجرای پروژه است.



factory-workshop-under-600k



زمان تولید در مقابل زمان کل پروژه





هنگامی که یک تامین کننده زمان تولید را نقل قول می کند، خریداران باید ابتدا دقیقاً آنچه را که این عدد شامل می شود تأیید کنند.

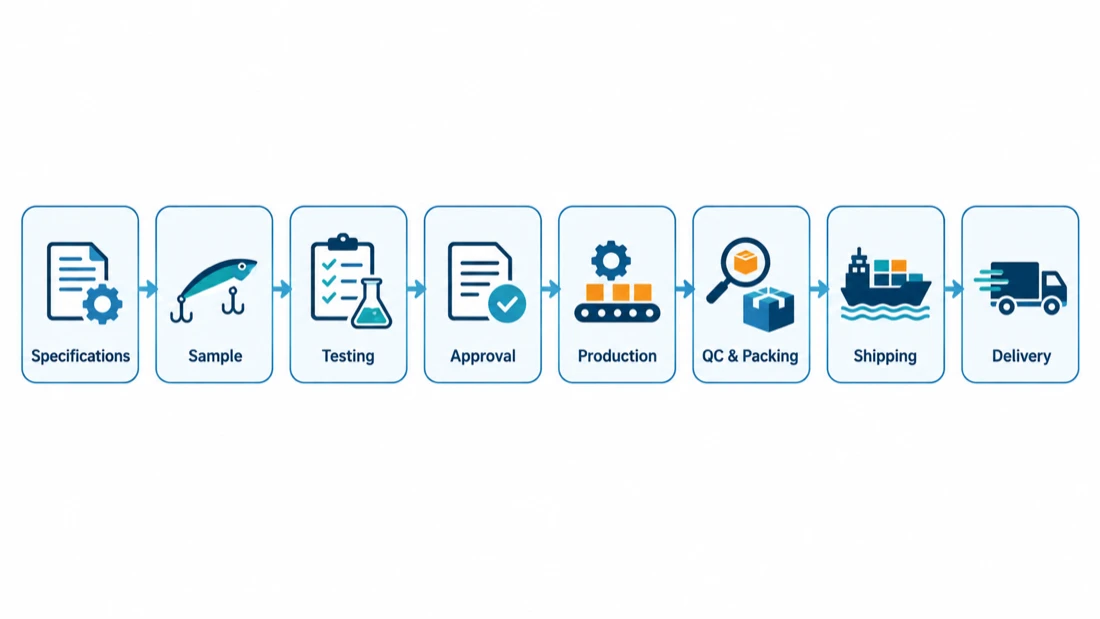

یک پروژه معمولی تجهیزات ماهیگیری OEM ممکن است از این ترتیب پیروی کند:



مشخصات محصول ← توسعه نمونه ← تست نمونه ← تایید نهایی ← تولید انبوه ← QC و بسته بندی → حمل و نقل بین المللی → تحویل



به عنوان مثال، یک چوب ماهیگیری ممکن است حدود 45 روز برای تولید انبوه نیاز داشته باشد. این بدان معنا نیست که یک پروژه میله سفارشی جدید می تواند 45 روز قبل از تاریخ تحویل مورد نیاز شروع شود.



قبل از شروع تولید انبوه، ممکن است خریدار همچنان نیاز به تأیید داشته باشد:



  • مواد خالی و ساخت و ساز
  • طول، قدرت و عمل
  • راهنماها و صندلی قرقره
  • پیکربندی دسته
  • رنگ ها و گرافیک
  • موقعیت لوگو
  • عملکرد نمونه
  • الزامات نهایی بسته بندی



برای یک محصول جدید، این مراحل قبل از تولید{0}}گاهی ممکن است به اندازه خود تولید طول بکشد. خریدارانی که تازه وارد این فرآیند شده اند نیز می توانند ما را بررسی کنندراهنمای تولید لوازم ماهیگیری OEM برای مروری وسیع تر از MOQ، نمونه برداری، سفارشی سازی و تولید.



oem-project-timeline-under-600k



زمان سرب تجهیزات ماهیگیری OEM معمولی





زمان‌های تحویل بسته به ساخت محصول، سطح سفارشی‌سازی، اجزای سازنده، مقدار سفارش و برنامه تولید فعلی به‌طور قابل‌توجهی متفاوت است.



محدوده های زیر را می توان به عنوان منابع برنامه ریزی کلی بر اساس پروژه های رایج تجهیزات ماهیگیری OEM استفاده کرد:



محصول / فرآیند زمان سرب مرجع معمولی
نمونه قرقره ماهیگیری موجود حدود 7-10 روز
نمونه قرقره ماهیگیری سفارشی جدید حدود 30-45 روز
تولید انبوه قرقره ماهیگیری استاندارد حدود 35 روز
تولید قرقره ماهیگیری آلومینیومی CNC حدود 60-70 روز
نمونه چوب ماهیگیری سفارشی حدود 30-45 روز
تولید انبوه چوب ماهیگیری حدود 45 روز
نمونه فریب ماهیگیری قالب موجود- حدود 1 هفته
ماهیگیری فریب تولید انبوه حدود 30 روز
توسعه قالب جدید فریب حدود 20-30 روز
QC، بسته بندی و آماده سازی حمل و نقل تقریباً 1 هفته فرصت دهید



اینها منابع برنامه ریزی هستند تا برنامه های تضمین شده. مقدار سفارش، مشخصات، مواد، ظرفیت کارخانه، و در دسترس بودن قطعات همگی می توانند بر برنامه تحویل نهایی تأثیر بگذارند.



برای میله های ماهیگیری با استفاده از اجزای مارک دار خاص، تهیه قطعات می تواند طولانی ترین بخش پروژه باشد. به عنوان مثال، برخی از سفارشات قطعات فوجی ممکن است نیاز به آماده سازی بسیار طولانی تری نسبت به فرآیند تولید میله داشته باشند.



به همین دلیل است که خریداران باید درخواست کنندزمان هدایت{0}}مسیر بحرانی، نه تنها زمان مونتاژ کارخانه.



زمان تولید واقعاً چه زمانی شروع می شود؟





یکی از رایج‌ترین سوء تفاهم‌ها در خرید OEM این است که فرض کنیم زمان تولید بلافاصله پس از پرداخت سپرده شروع می‌شود.



در عمل، زمان تولید انبوه-به طور معمول باید پس از نهایی شدن جزئیات تولید مورد نیاز محاسبه شود.



بسته به پروژه، این موارد ممکن است شامل موارد زیر باشد:



مشخصات + مواد + اجزا + رنگ + آرم + آثار هنری + بسته بندی + تأیید نمونه نهایی



اگر خریدار ودیعه را پرداخت کند اما دسته، پیکربندی راهنما، رنگ فریبنده یا آثار هنری بسته بندی را دو هفته بعد تغییر دهد، این دو هفته نباید به طور خودکار بخشی از زمان تولید کارخانه در نظر گرفته شود.



به همین دلیل، خریدارانی که قیمت‌های عرضه‌کنندگان مختلف لوازم ماهیگیری را با هم مقایسه می‌کنند باید همیشه بپرسند:



"زمان تولید نقل قول شما از کدام نقطه شروع می شود؟"



این مقایسه{0}}زمان سرنخ را زمانی معنادارتر می‌کندقیمت عرضه کننده لوازم ماهیگیری را مقایسه کنیداز تولید کنندگان مختلف



چرا نمونه ها باید به طور جداگانه برنامه ریزی شوند؟





برای یک محصول OEM جدید، توسعه نمونه معمولاً باید به‌عنوان یک مرحله پروژه جداگانه در نظر گرفته شود تا اینکه در زمان تولید انبوه- گنجانده شود.



هدف اصلی از نمونه اول تایید خود محصول است.



خریداران باید روی عواملی مانند:



  • کیفیت محصول
  • ساخت و ساز
  • مواد
  • ابعاد و وزن
  • عملکرد
  • اجزاء
  • پایان و کار



به همین دلیل، اغلب نیازی به توسعه بسته بندی خرده فروشی سفارشی کامل برای اولین نمونه کاربردی نیست.



معمولاً بررسی اینکه میله، قرقره یا فریب استاندارد کیفیت و عملکرد مورد نیاز را برآورده می کند، منطقی تر است. سپس بسته بندی می تواند نهایی شود در حالی که محصول به سمت تولید انبوه حرکت می کند.



این امر از صرف زمان و هزینه اضافی برای توسعه بسته بندی محصولی که ممکن است همچنان نیاز به تغییر داشته باشد، جلوگیری می کند.



چرا زمان سرب راد، قرقره و فریب متفاوت است؟





لوازم ماهیگیری نباید به عنوان یک دسته تولید در هنگام برنامه ریزی زمان تولید در نظر گرفته شود.



میله های ماهیگیری



میله‌های ماهیگیری سفارشی معمولاً شامل اجزای متعددی از تامین‌کنندگان مختلف هستند، از جمله قسمت‌های خالی، راهنماها، صندلی‌های قرقره، دسته‌های EVA یا چوب پنبه‌ای، قطعات تزئینی و بسته‌بندی.



یک نمونه میله سفارشی استاندارد ممکن است تقریباً 30 تا 45 روز طول بکشد، با تولید انبوه حدود 45 روز پس از تأیید.



با این حال، اجزای خاص می توانند برنامه را به میزان قابل توجهی افزایش دهند.



قرقره های ماهیگیری



یک پلت فرم قرقره موجود با سفارشی سازی OEM نسبتاً ساده معمولاً می تواند سریعتر از یک پروژه توسعه قرقره کاملاً جدید حرکت کند.



تولید قرقره استاندارد ممکن است حدود 35 روز باشد، در حالی که قرقره های آلومینیومی ماشینکاری شده CNC ممکن است تقریباً 60 تا 70 روز نیاز داشته باشند زیرا فرآیندهای ماشینکاری، تکمیل و مونتاژ پیچیده تر هستند.



طعمه های ماهیگیری



نمونه‌های فریب ماهیگیری قالب موجود اغلب می‌توانند نسبتاً سریع-گاهی در حدود یک هفته آماده شوند.



تولید انبوه بسته به سفارش و برنامه تولید ممکن است حدود 30 روز طول بکشد.



در صورت نیاز به قالب جدید، تقریباً 20 تا 30 روز باید برای توسعه قالب اضافه شود تا آزمایش نمونه عادی و تولید ادامه یابد.



سفارشات اول در مقابل سفارشات تکراری





سفارشات تکراری معمولاً راحت‌تر مدیریت می‌شوند، اما خریداران نباید تصور کنند که زمان تولید فیزیکی کارخانه به نصف کاهش می‌یابد.



برای مثال، یک سفارش فریب مجدد، بسته به برنامه کارخانه، ممکن است همچنان به حدود 30 روز تولید نیاز داشته باشد.



مزیت اصلی این است که بسیاری از تصمیمات قبل از تولید قبلاً-تکمیل شده اند.



ممکن است یک سفارش تکرار قبلاً تأیید شده باشد:



  • مشخصات
  • مواد
  • رنگ ها
  • اجزاء
  • اثر هنری لوگو
  • فایل های بسته بندی
  • استانداردهای کیفیت



در نتیجه،جدول زمانی کل پروژهحتی زمانی که زمان تولید انبوه واقعی مشابه باقی می ماند، می تواند بسیار کوتاهتر باشد.



این تمایز به ویژه برای برنامه ریزی تکمیل موجودی مهم است.



برای بازرسی کیفیت و آماده سازی حمل و نقل زمان بگذارید





روز اتمام ساخت نباید به طور خودکار به عنوان تاریخ حمل و نقل در نظر گرفته شود.



محصولات هنوز نیاز به تکمیل بازرسی نهایی، بسته بندی، آماده سازی کارتن و ترتیبات حمل و نقل دارند.



برای اهداف برنامه ریزی، اجازه می دهد تقریبایک هفته دیگرپس از تولید یک رویکرد معقول برای بسیاری از سفارشات لوازم ماهیگیری OEM است.



در WH Fishing، میله‌ها و قرقره‌های ماهیگیری قبل از ارسال بازرسی می‌شوند و در صورت لزوم می‌توان عکس‌ها یا فیلم‌های QC را نیز ارائه کرد.



قرار دادن این زمان در برنامه خرید اولیه ایمن تر از تلقی QC به عنوان یک تاخیر غیرمنتظره در پایان تولید است.



اتمام تولید تاریخ تحویل نیست





حمل و نقل بین المللی باید جدا از تولید محاسبه شود.



برای ارسال به ایالات متحده، یک مرجع معمولی ممکن است این باشد:



روش حمل و نقل مرجع معمولی
اکسپرس حدود 5 روز
هوا DDP حدود 10 روز
حمل و نقل اقیانوس حدود 25 تا 30 روز پس از حرکت کشتی



زمان واقعی حمل و نقل بسته به مقصد، برنامه پرواز یا کشتی، رویه های گمرکی و شرایط لجستیکی می تواند متفاوت باشد.

حمل و نقل دریایی نیاز به توجه خاصی دارد.



"25 تا 30 روز پس از حرکت کشتی" لزوماً به این معنی نیست که محموله 25 تا 30 روز پس از خروج از کارخانه می رسد.



همچنین ممکن است برای:



  • آماده سازی صادرات
  • تحویل به فورواردر یا پورت
  • برنامه ریزی کانتینر
  • در انتظار حرکت کشتی
  • ترخیص کالا از گمرک
  • تحویل نهایی داخلی



بنابراین خریداران باید بینتاریخ اتمام کارخانه, تاریخ حرکت کشتی، وتاریخ تحویل انبار.



از تاریخ تحویل مورد نیاز به عقب کار کنید





یکی از موثرترین راه‌ها برای مدیریت پروژه تجهیزات ماهیگیری OEM این است که با یک سوال شروع کنید:



چه زمانی باید موجودی به صورت فیزیکی به انبار شما برسد؟



سپس به عقب کار کنید:



تحویل انبار مورد نیاز


↑ حمل و نقل بین المللی
↑ QC و آماده سازی حمل و نقل
↑ تولید انبوه
↑ تایید نهایی محصول
↑ تست و بازبینی نمونه
↑ توسعه نمونه
↑ تایید مشخصات



این روش زمان‌بندی خرید واقعی‌تری را ارائه می‌کند تا اینکه صرفاً بپرسید آیا کارخانه می‌تواند «سفارش را قبل از راه‌اندازی تولید کند».



محصولی که تولید آن یک هفته قبل از تاریخ عرضه به پایان می رسد، اگر هنوز به چهار هفته حمل و نقل بین المللی نیاز داشته باشد، در حال حاضر دیر است.

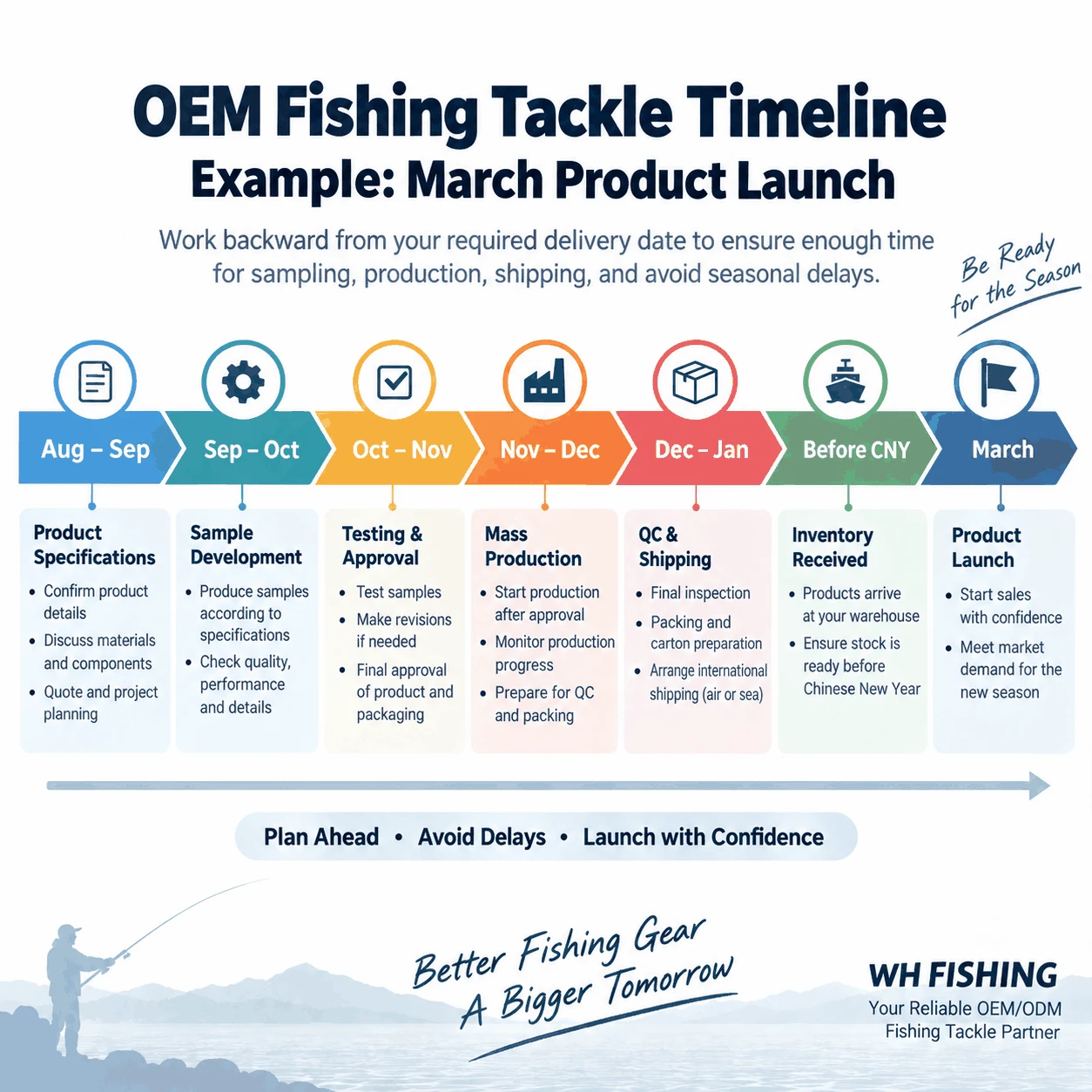

مثال: برنامه ریزی برای راه اندازی وسایل ماهیگیری در ماه مارس





یک برند ماهیگیری آمریکایی را در نظر بگیرید که قصد دارد یک محصول جدید را در آن عرضه کند1 مارس.



در نگاه اول، اگر عرضه کننده 30 تا 45 روز تولید را نقل کند، ممکن است سفارش در ژانویه به اندازه کافی زود به نظر برسد.



در واقع، این می‌تواند یک برنامه-پرخطر باشد.



برای راه اندازی ماه مارس، یک هدف امن تر، داشتن موجودی استقبلاً قبل از سال نو چینی به ایالات متحده تحویل داده شده است، به جای تکیه بر تولید یا ارسال بلافاصله در حوالی یا بعد از تعطیلات.



یک دنباله برنامه ریزی کاربردی تر می تواند به شکل زیر باشد:



مرحله دوره برنامه ریزی تقریبی
مشخصات محصول و تایید تامین کننده آگوست – سپتامبر
توسعه نمونه سپتامبر – اکتبر
تست نمونه، بازنگری و تایید نهایی اکتبر – نوامبر
تولید انبوه نوامبر – دسامبر
QC، بسته بندی، و حمل و نقل بین المللی دسامبر – ژانویه
موجودی دریافت شد قبل از سال نو چینی
عرضه محصول مارس



تاریخ های دقیق به محصول بستگی دارد. یک چوب ماهیگیری سفارشی با اجزای خاص ممکن است نیاز داشته باشد زودتر از قالب موجود- شروع به کار کند.



اصل مهم این است:



از تاریخ راه اندازی به عنوان مهلت تولید خود استفاده نکنید. از تاریخ تحویل انبار مورد نیاز استفاده کنید.



OEM fishing tackle production schedule for March product launch in the US



چگونه سال نو چینی می تواند بر زمان سرب ماهیگیری تأثیر بگذارد





سال نو چینی یکی از مهم ترین عوامل برنامه ریزی برای خریدارانی است که لوازم ماهیگیری از چین تهیه می کنند.



خطر محدود به تاریخ تعطیلات رسمی نیست.



تولید لوازم ماهیگیری اغلب به چندین تامین کننده بالادستی برای قطعات، بسته بندی، سخت افزار، ماشینکاری، تصفیه سطح و سایر فرآیندها بستگی دارد.



برخی از تامین کنندگان بالادستی ممکن است شروع به کاهش ظرفیت تولید یا بسته شدن برای دوره تعطیلات کننداوایل دسامبر.



با نزدیک شدن به تعطیلات:



  • در دسترس بودن مؤلفه ممکن است محدودتر شود
  • صف های تولید ممکن است طولانی تر شود
  • تامین کنندگان بسته بندی ممکن است از پذیرش کار جدید خودداری کنند
  • برون سپاری فرآیندهای تکمیل ممکن است برای زمان بندی سخت تر شود
  • ظرفیت لجستیک ممکن است محدودتر شود



تولید همچنین لزوماً بلافاصله پس از تعطیلات به ظرفیت کامل باز نمی گردد.



برای سفارش‌هایی که باید از عرضه اولیه بهار پشتیبانی کنند، خریداران باید از ایجاد برنامه‌ای که به تولید{0}دقیقه آخر بلافاصله قبل از سال نو چینی یا تولید سریع بلافاصله پس از آن بستگی دارد، اجتناب کنند.



برای راه اندازی ماه مارس، تحویل موجودی قبل از تعطیلات، محافظت قابل توجهی از زمان بندی را فراهم می کند.



دلایل متداول تاخیر در سفارشات تجهیزات ماهیگیری OEM





هر تاخیری ناشی از ظرفیت تولید کارخانه نیست.



در بسیاری از پروژه های OEM، تاخیر قبل از شروع رسمی تولید رخ می دهد.



مشخصات ناقص



محصول قبل از اینکه مواد، اجزا یا الزامات عملکرد به طور کامل تعریف شود، نقل‌قول می‌شود.



تغییرات نمونه مکرر



تغییر مشخصات پس از هر نمونه اولیه به طور طبیعی زمان توسعه را افزایش می دهد.



آثار هنری دیرهنگام



فایل‌های لوگو، ارجاعات رنگی، یا موقعیت‌های چاپ نهایی نشده‌اند.



تغییرات بسته بندی



بسته بندی خرده فروشی پس از تایید محصول تجدید نظر می شود.



اجزای ویژه



راهنماهای مارک دار، صندلی های قرقره، یاتاقان ها یا سایر قطعات ممکن است چرخه خرید طولانی تری داشته باشند.



قالب های جدید



فریب ODM یا توسعه مولفه نیاز به ابزارسازی قبل از شروع نمونه برداری عادی دارد.



اوج-ظرفیت فصل



وقتی بسیاری از خریداران در حال تهیه موجودی برای همان فصل فروش هستند، صف های تولید طولانی تر می شوند.



سال نو چینی



زنجیره های تامین بالادست ممکن است قبل از تعطیلات رسمی کند شود.



بازرسی یا دوباره کاری



اگر QC مشکلی را شناسایی کند، اصلاح آن مهمتر از ارسال یک محصول غیرقابل قبول در تاریخ اصلی است.



یک برنامه خرید واقعی باید شامل بافر کافی برای مدیریت این احتمالات باشد.



فهرست بررسی زمانی-سرنخ تولید- خریدار





قبل از تأیید سفارش لوازم ماهیگیری OEM، خریداران باید بررسی کنند:



  • آیا تمام مشخصات محصول نهایی شده است؟
  • آیا نمونه عملکردی آزمایش و تایید شده است؟
  • آیا اجزای خاصی در دسترس هستند؟
  • آیا رنگ ها و پرداخت ها تایید شده اند؟
  • آیا اثر هنری لوگو نهایی است؟
  • آیا بسته بندی قبل از نیاز به تولید انبوه تایید می شود؟
  • تامین کننده زمان تولید را از چه تاریخی محاسبه می کند؟
  • چقدر زمان برای QC نهایی و بسته بندی در نظر گرفته شده است؟
  • از کدام روش حمل و نقل استفاده خواهد شد؟
  • آیا بندر زمان حمل و نقل نقل‌شده-به-بندر، فرودگاه-به-فرودگاه، یا تحویل داده می‌شود؟
  • آیا برنامه با سال نو چینی یا دوره اوج{0}}تولید دیگری همپوشانی دارد؟
  • تاریخ تحویل انبار مورد نیاز چقدر است؟
  • آیا قبل از عرضه واقعی محصول بافر کافی وجود دارد؟



پاسخ روشن به این سوالات می تواند از بسیاری از مشکلات زمان بندی که در خرید OEM رخ می دهد جلوگیری کند.



کل پروژه را برنامه ریزی کنید، نه فقط تولید





زمان تحویل تجهیزات ماهیگیری OEM هرگز نباید با استفاده از یک عدد تولید واحد ارزیابی شود.



عرضه کننده ای که می گوید "35 روز" ممکن است فقط تولید انبوه را توصیف کند.



ممکن است خریدار همچنان به زمان بیشتری برای موارد زیر نیاز داشته باشد:



نمونه برداری + آزمایش + تجدید نظر + تهیه مولفه + تولید + QC + بسته بندی + حمل و نقل بین المللی



برای محصولات تکراری ثابت، این فرآیند می تواند نسبتاً ساده باشد.



برای یک میله ماهیگیری، قرقره یا فریب جدید، مرحله توسعه ممکن است بخش قابل توجهی از کل برنامه را نشان دهد.



بنابراین ایمن ترین رویکرد این است که ابتدا تاریخ تحویل انبار مورد نیاز را تعریف کنید و در هر مرحله از پروژه به عقب کار کنید.



برای برندهایی که برای راه اندازی فصلی برنامه ریزی می کنند، این همچنین زمان کافی برای حل مشکلات کیفیت یا تدارکات را بدون مجبور کردن تامین کننده به انتخاب بین رعایت مهلت مقرر و رعایت استاندارد کیفیت مورد نیاز فراهم می کند.



WH Fishing فراهم می کندخدمات لوازم ماهیگیری OEM و ODMبرای مارک‌های ماهیگیری، واردکنندگان و عمده‌فروشان، میله‌های ماهیگیری، قرقره‌ها، فریب‌ها و وسایل مربوطه را می‌پوشانند. زمان انجام پروژه با توجه به محصول واقعی، الزامات سفارشی‌سازی، اجزای سازنده، مقدار سفارش و برنامه تحویل مورد نیاز ارزیابی می‌شود.



هنگام درخواست نقل قول، هر دو مورد را ارائه دهیدمقدار سفارش هدفوتاریخ تحویل مورد نیازبه ما کمک می کند تا یک برنامه تولید و حمل و نقل واقعی تر را توصیه کنیم.



سوالات متداول





1. تولید تجهیزات ماهیگیری OEM چقدر طول می کشد؟

بسیاری از محصولات استاندارد لوازم ماهیگیری پس از تأیید تمام جزئیات تولید، تقریباً به 30 تا 45 روز برای تولید انبوه نیاز دارند. میله های سفارشی، قرقره های CNC، اجزای خاص و قالب های جدید ممکن است به زمان بیشتری نیاز داشته باشند.

2. آیا زمان تولید شامل توسعه نمونه می شود؟

معمولاً نباید. برای محصولات جدید OEM، توسعه نمونه، آزمایش و تایید باید قبل از تولید انبوه به طور جداگانه برنامه ریزی شود.

3. چه مدت باید برای QC و بسته بندی اجازه دهم؟

برای بسیاری از سفارشات OEM، حدود یک هفته دیگر پس از تولید برای بازرسی، بسته بندی و آماده سازی حمل و نقل، یک مرجع برنامه ریزی عملی است.

4. چه زود باید یک پروژه تجهیزات ماهیگیری OEM را برای پرتاب بهاره شروع کنم؟

این بستگی به محصول و مقصد دارد، اما خریداران باید به عقب از تاریخ تحویل انبار مورد نیاز کار کنند. برای راه اندازی ماه مارس که شامل تولید در چین می شود، تحویل موجودی کالا قبل از سال نو چینی می تواند خطر برنامه ریزی را به میزان قابل توجهی کاهش دهد.

5. آیا دستور تکرار همیشه سریعتر است؟

پروژه کلی می تواند سریعتر باشد زیرا مشخصات، آثار هنری و بسته بندی قبلاً تأیید شده اند. با این حال، زمان تولید جرم فیزیکی-ممکن است بسته به محصول و برنامه فعلی کارخانه مشابه باقی بماند.





برای ساختن برند ماهیگیری خود آماده اید؟

چه در حال راه اندازی یک نام تجاری جدید یا گسترش خط تولید خود باشید، WH Fishing تولید حرفه ای OEM و ODM را برای قرقره ها، میله ها، فریب ها و لوازم جانبی ماهیگیری ارائه می دهد. پروژه خود را با ما به اشتراک بگذارید و تیم ما راه حل مناسبی برای کسب و کار شما ارائه خواهد کرد.
• ظرف 24 ساعت پاسخ دهید
• تولید OEM و ODM
• حمل و نقل در سراسر جهان

ارسال درخواست
